La station d’épuration
Le 22 septembre 2022, la première pierre de la future station d’épuration (STEP) inaugurait le chantier. Cet investissement de plus de 7 millions d’euros a pour objectifs la préservation de notre patrimoine environnemental et une meilleure protection du milieu naturel. Depuis, les travaux avancent à grands pas et les délais seront tenus…
Retour sur les origines du projet…
C’est en 2020 que la commune de Léognan s’engage sur cet onéreux projet mais néanmoins nécessaire. En effet, un arrêté préfectoral du 14 août 2019 impose à la commune, comme à 373 autres agglomérations d’assainissement, de se mettre en conformité avec la réglementation européenne en matière de rejets de la station d’épuration.
Des études sont alors lancées afin de trouver les meilleures solutions tant du point de vue environnemental que budgétaire. C’est un investissement colossal : plus de 7,5 millions d’euros dont 3 millions sont cependant pris en charge par l’Agence de l’eau Adour-Gironde.
Le projet validé est ambitieux. Il repose sur des procédés de traitement innovants, performants, fiables et évolutifs en adéquation avec la volonté municipale de transition écologique.

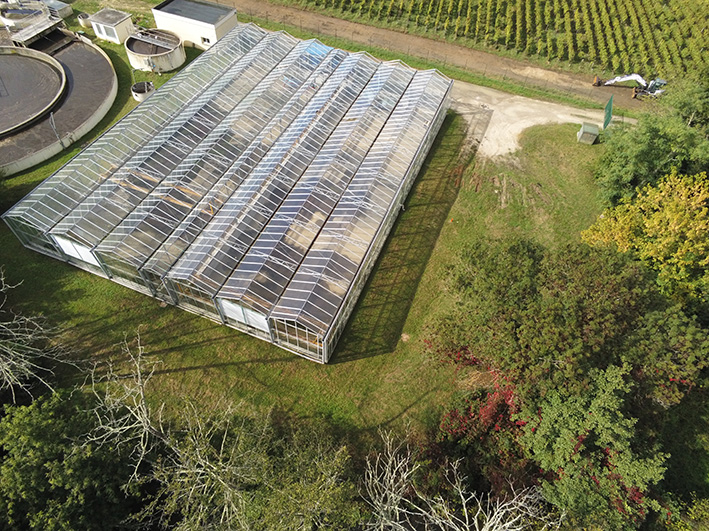

La réalisation consiste en la démolition des serres solaires et la construction d’une nouvelle station d’épuration. Les ouvrages existants sont voués à la démolition excepté le bassin tampon qui sera réutilisé.
L’implantation et la composition globale ont fait l’objet d’une attention soutenue.
Limitation des nuisances
Une réflexion a été menée sur la limitation des nuisances susceptibles d’être produites par cet équipement. Ainsi, pour limiter les nuisances visuelles, une attention particulière a été portée à l’insertion paysagère de l’ensemble (bardage, toiture végétalisée, plantations d’arbres et d’arbustes d’essence locale…).
Concernant les potentielles nuisances sonores, la solution adoptée a été de couvrir les équipements et d’insonoriser les locaux les plus émissifs.
Enfin, la mise en place d’une désodorisation sur charbon actif poussée et le stockage des bennes éloigné des habitations limitera les possibles nuisances olfactives.
Sobriété énergétique
Qui dit développement durable et transition écologique pense forcément sobriété énergétique. Les procédés de traitement qui ont été choisis sont peu gourmands en énergie par rapport à des process classiques avec une consommation énergétique estimée à 25 – 30 % de moins. La station d’épuration de Léognan sera vertueuse en ce qui concerne sa consommation ce qui, au regard de la flambée des prix de l’énergie, est une bonne nouvelle de plus !
Une architecture intégrée
L’environnement a été une préoccupation majeure lors de l’élaboration de ce complexe. Les bâtiments et ouvrages intègrent donc une conception HQE (Haute Qualité Environnementale), la mise en place d’un chantier vert et une exploitation respectueuse des milieux et des hommes.
Afin d’intégrer au mieux la station dans son paysage sans le bouleverser, son architecture reprend une implantation classique et ordonnée où les ouvrages et les bâtiments sont placés afin de donner une géométrie au site tout en facilitant son ergonomie pour l’exploitant.
La pose de la première pierre a eu lieu le 22 septembre dernier.
Les chiffres clés |
Détails techniques |
Les grandes étapes |
• Capacité : 18 000 équivalent habitant
• Débit : jusqu’à 750 000 l/h • Durée du chantier : 21 mois • Nombre d’intervenants : 5 à 20 personnes • Coût : 7 500 000 euros TTC • Financements : Agence de l’eau Adour-Gironde, Département de la Gironde, commune de Léognan |
• 1 300 m3 de béton coulé soit l’équivalent de 20 maisons individuelles
• 160 rotations de camion toupie • 180 tonnes de ferrailles installées soit l’équivalent de 140 voitures • 45 cm d’épaisseur des murs en béton des bassines biologiques • 7 m de profondeur des bassins • 880 m3 de volume pour un bassin biologique • 3 500 m3 de volume total des bassins soit l’équivalent d’environ 85 piscines privées • 750 m3/h d’eau entrante dans la station d’épuration au maximum |

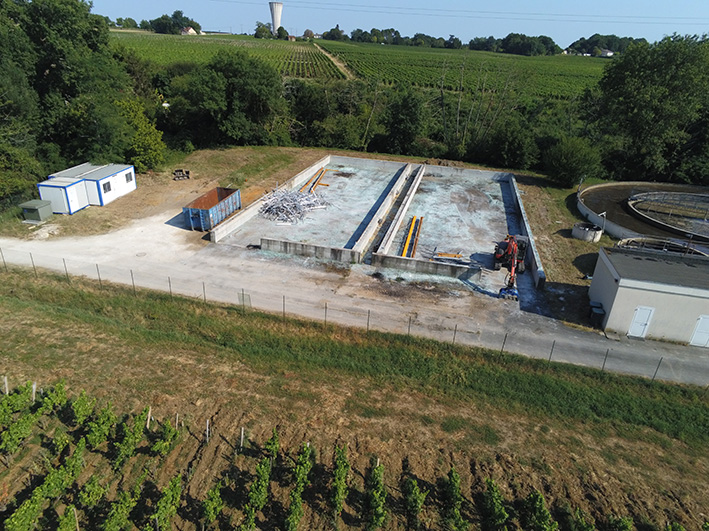

• Avril à juillet 2022 : études

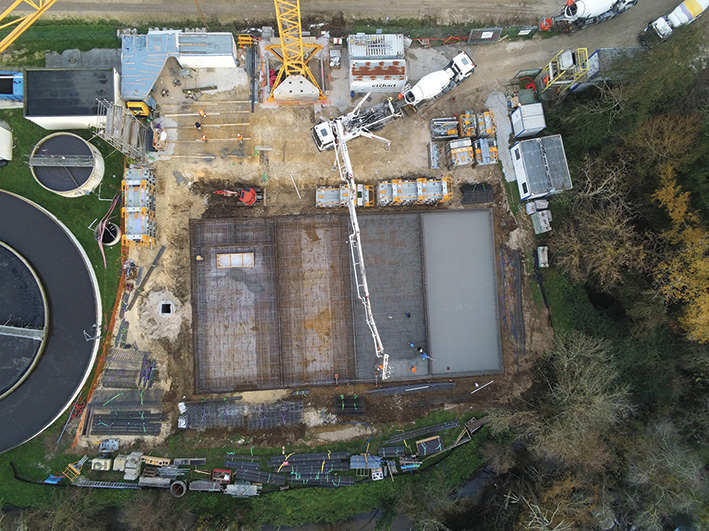

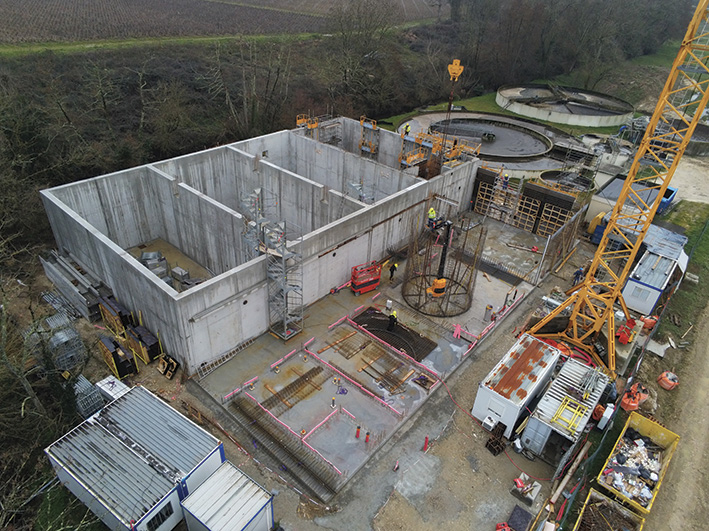

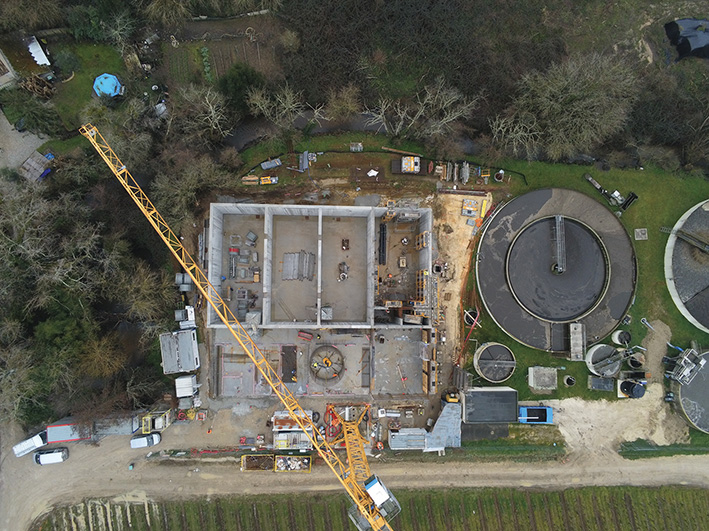

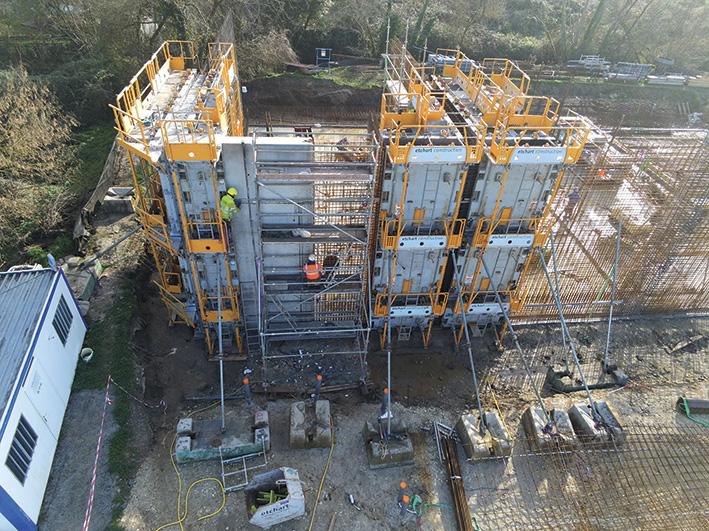

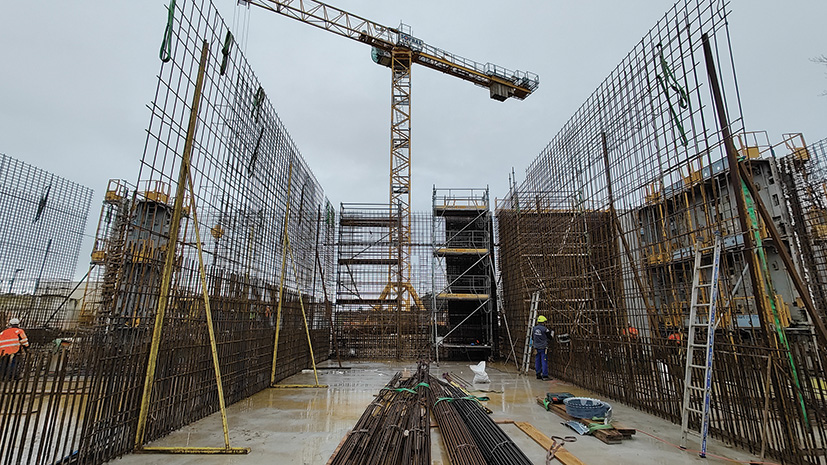

• juillet à septembre 2022 : démolition des serres et terrassements • 22 septembre 2022 : pose de la première pierre • Octobre 2022 : fondations • Novembre 2022 à avril 2023 : construction des nouveaux ouvrages, installation des équipements et raccordements électriques • Octobre 2023 : mise en service de la station d’épuration • Décembre 2023 : démolition de l’usine existante |
